新市场建设进展汇总
目前,洪大长薪文化旅游城土方开挖累计完成约45万m³。

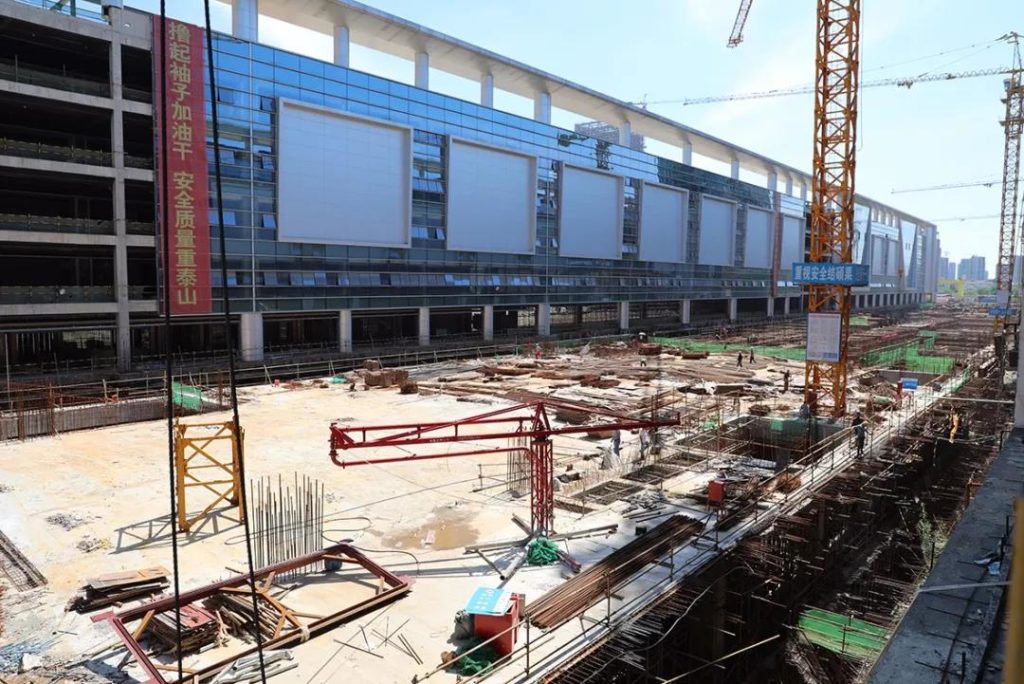

东区:底板、负二层、夹层主体完成,负一层23-32轴主体结构完成。

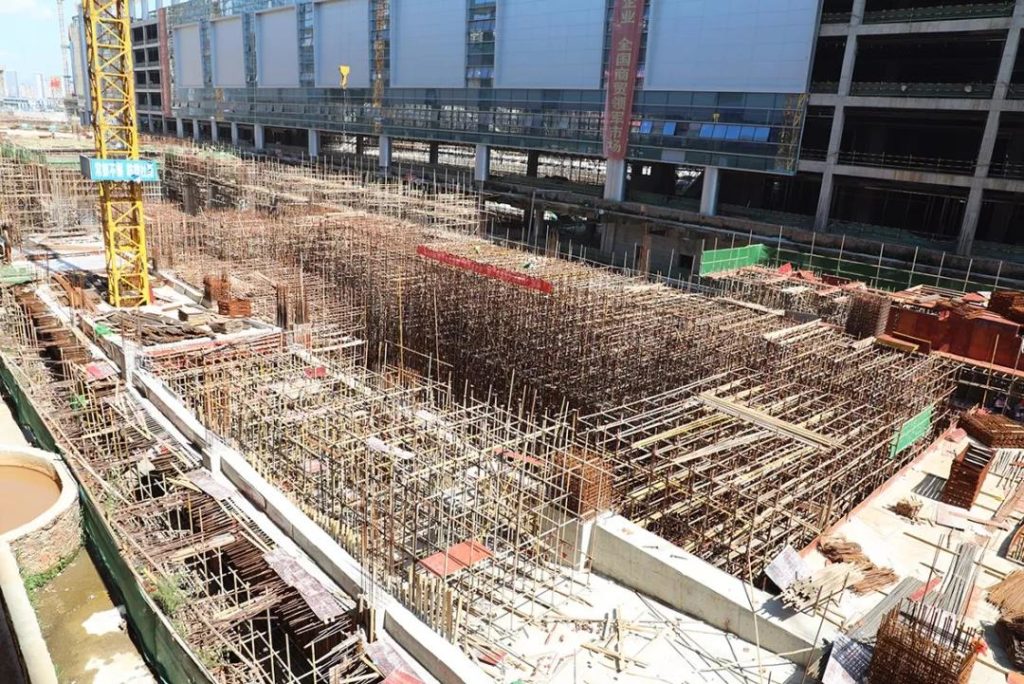

中区:第二道砼支撑完成,第三道砼支撑完成800米,底板完成1200平米,14-23轴底板完成3400平米,外墙190米、

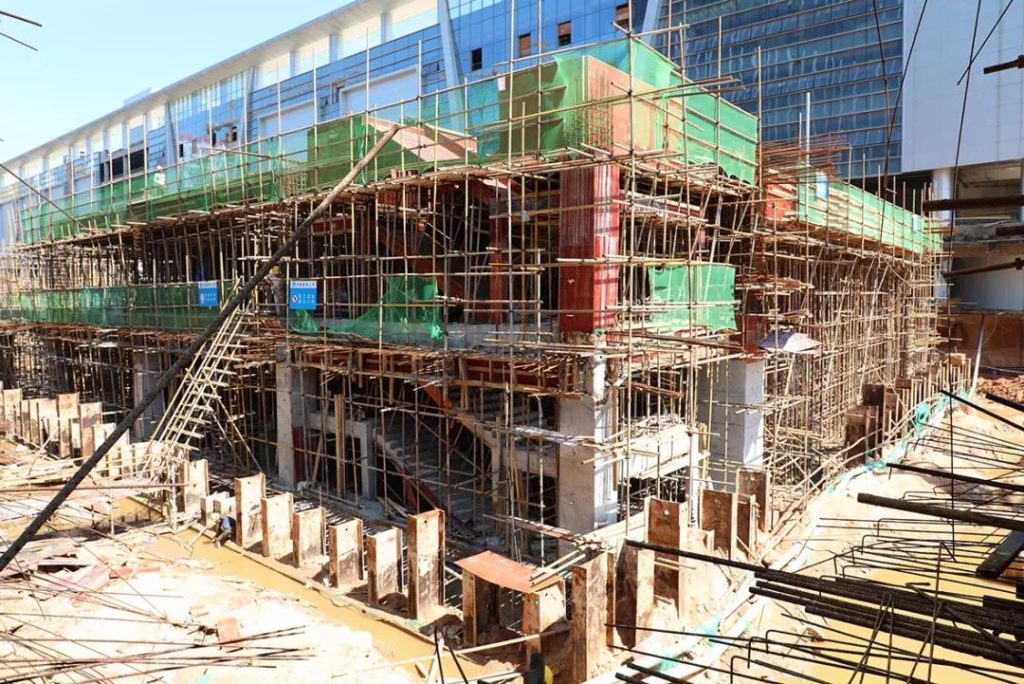

西区:完成砼底板4-13轴,外墙4-7轴,竖向第三道型钢支撑拆除完成。
新市场建设进展图片
长薪文化旅游城

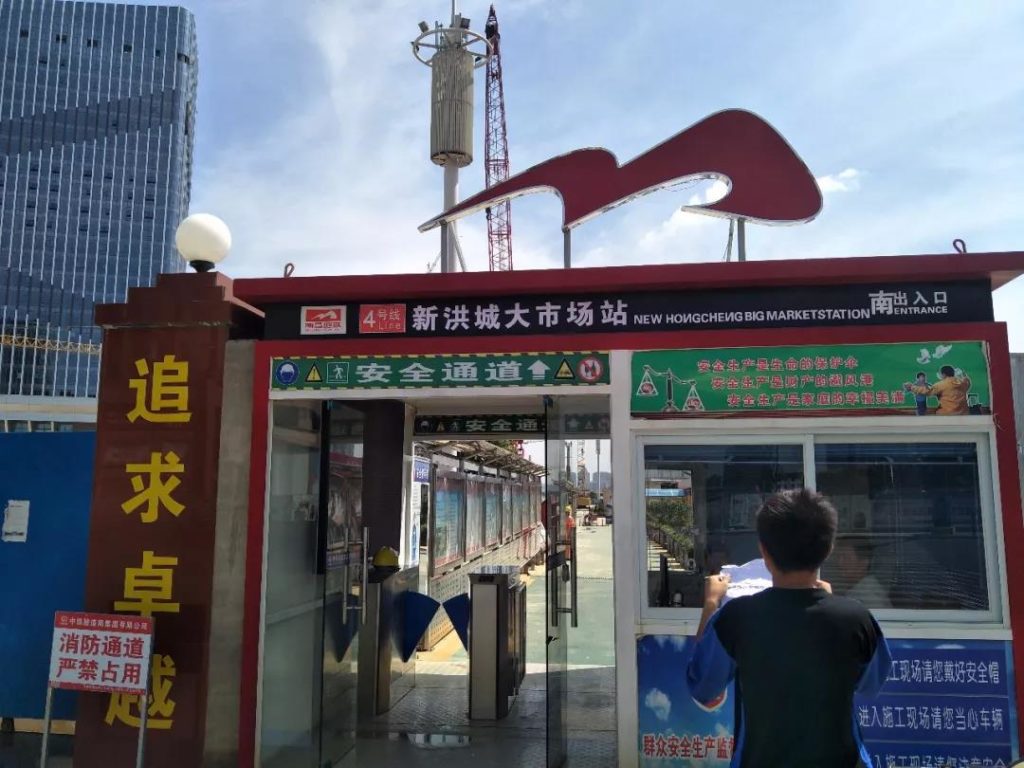

洪大长薪文化旅游城横穿市场交易区,与南昌地铁四号线新洪城大市场站无缝对接。目前,地铁地下商业街土方开挖累计完成约14.5万m³;砖胎膜完成80%;高压旋喷桩完成100%,完成北区3道底板、东侧墙3道,南区4道顶板,圆盘处桩基完成80%。

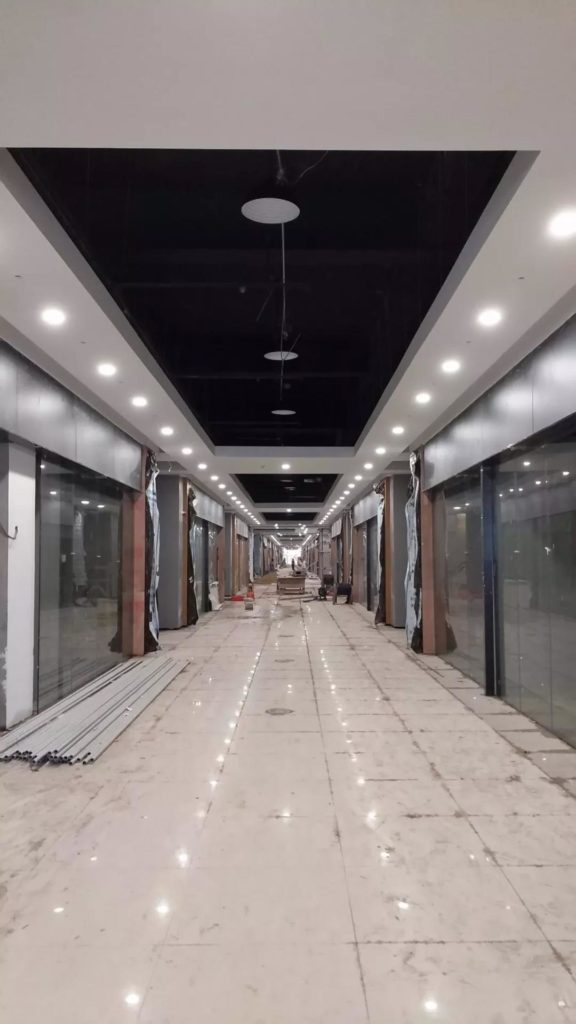

市场交易区
市场交易区南区A4模块外幕墙完成80%;A3、A4模块粉刷地下室完成95%。
(市场交易区南区A1模块大面精装修完成90%;A2模块大面精装修完成65%)

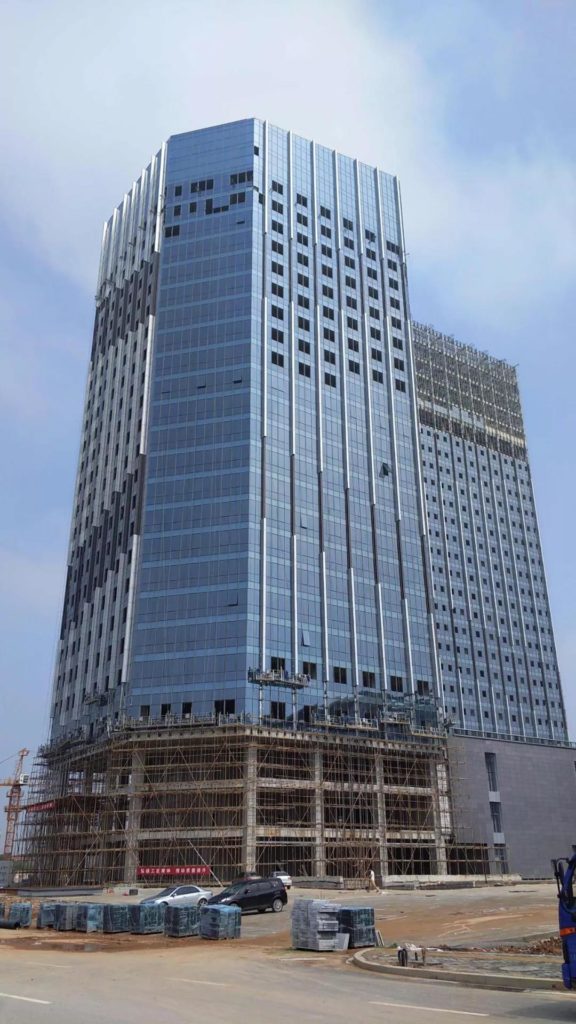

市场配套区
(C16酒店玻璃外幕墙完成95%,C14办公楼玻璃外幕墙完成85%)
